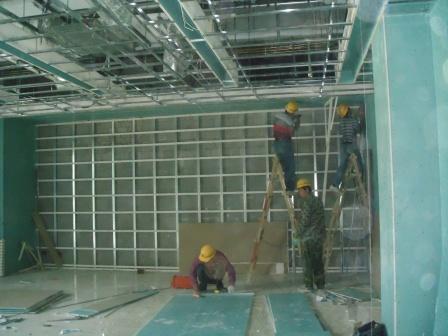

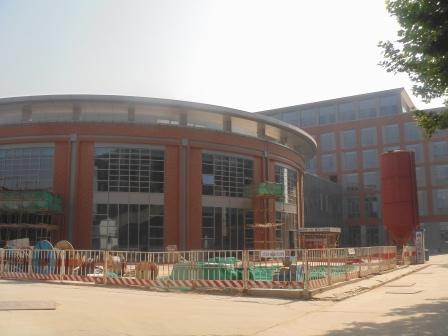

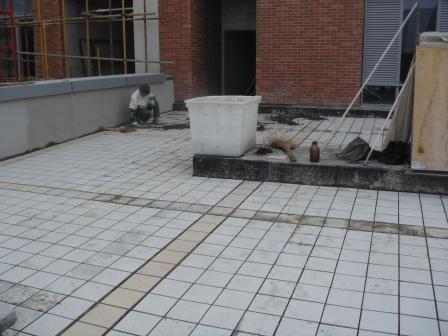

学术研究中心楼五月施工进度,(一)主楼:3-6层房间、走廊墙面刷涂料项目完成80%;1-2层房间、走廊地砖铺装项目完成40%;1-2层房间、走廊墙面刷涂料项目完成10%;1-2层顶棚吊顶、墙面装饰板项目完成60%。(二)报告厅:房间、走廊墙面刮腻子刷涂料项目完成50%;走廊墙面装饰板项目完成45%;房间、走廊顶棚吊顶项目完成50%;房间走廊地砖铺装项目完成20%;屋面地砖铺装完成100%;800人大厅顶棚检修道安装完成60%。(三)其他:汽车坡道墙面刷涂料完成50%;给排水暖通安装完成85%;通风与空调安装完成90%;消防安装完成80%;电气安装完成80%。
